Concórdia: Adutora do Merlo está assentada
A última etapa do Plano de Ações lançado no ano passado para solucionar problemas históricos do sistema de abastecimento de Concórdia entra na fase final. A Adutora do Merlo, com 2.700 metros de extensão, está implantada, faltando somente detalhes, como registro de descarga, a ser instalado nos próximos dias. Para concluir o Projeto da Adutora do Merlo seguem os trabalhos para finalizar a Estação de Recalque de Água Tratada (ERAT) e a nova subestação.
A nova rede de distribuição vai beneficiar toda a região Leste da cidade, formada pelos bairros Portinari, Morro do Merlo, Bem Viver, Linhão São José, Frei Lency 1 e 2, Loteamento Bernardi, São Cristóvão, Posto Cem, Santa Terezinha, entre outros. Serão atendidas aproximadamente 3 mil unidades consumidoras, o que equivale a mais de 13 mil moradores de bairros altos.
“A obra resolverá problemas antigos na região do São Cristóvão, região alta, distante da área central, que não para de crescer e por isso exige esse investimento”, explica o chefe da Agência CASAN, engenheiro Helton Carneiro. O investimento é de R$ 4.095.000,00 e se soma a uma dezena de outras obras que fazem parte do Plano de Ação implementado em abril de 2019 (veja abaixo).

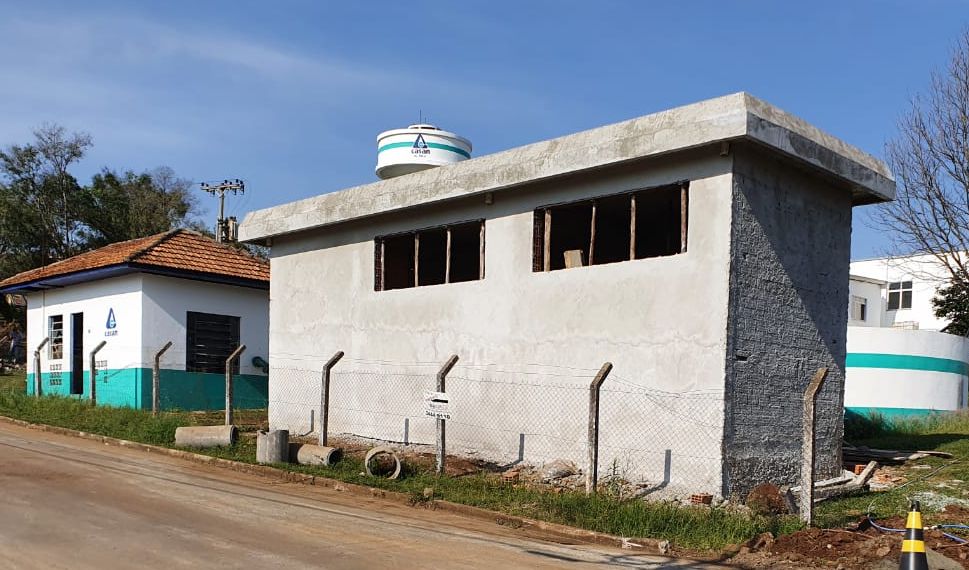

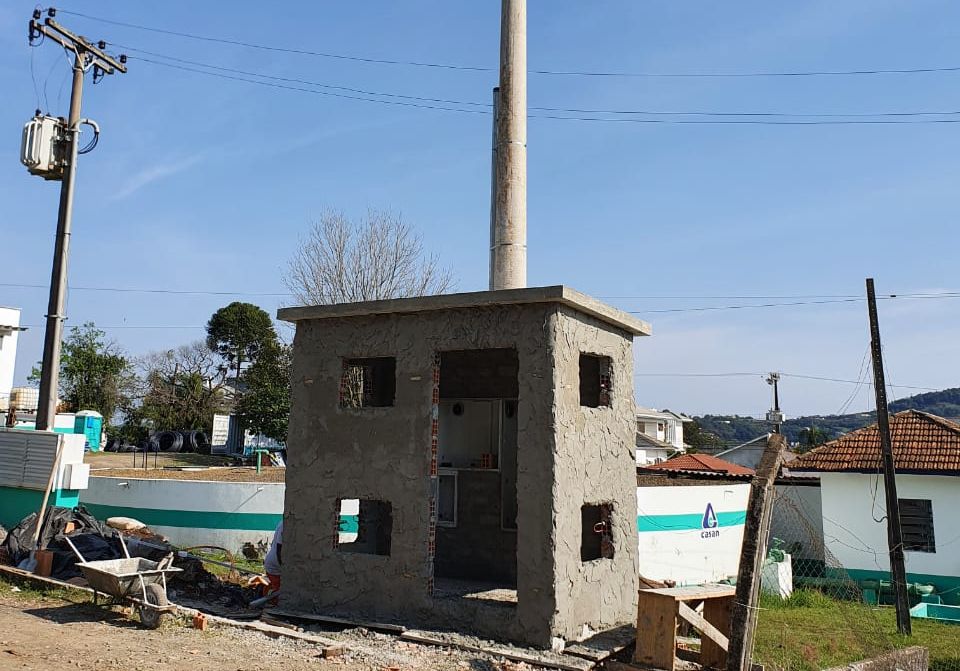

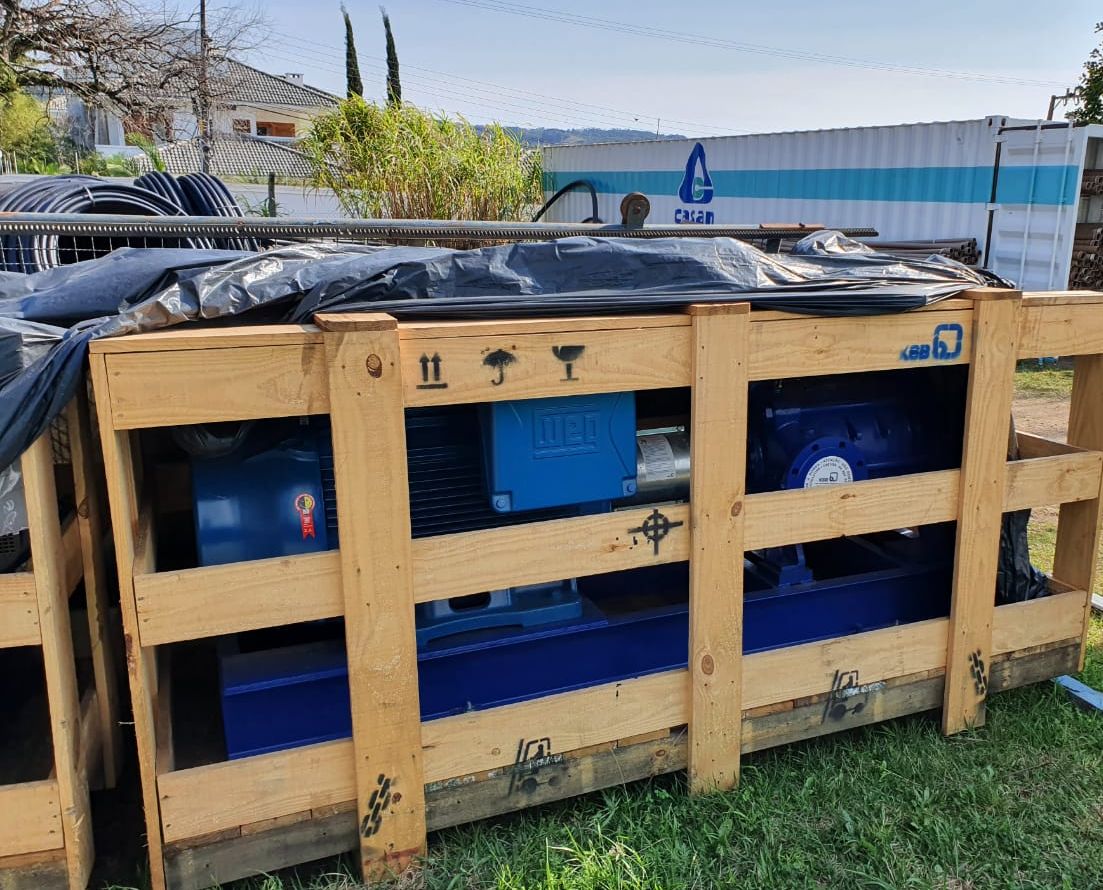

A nova Estação de Recalque de Água Tratada (ERAT), que está sendo construída junto à Estação de Tratamento de Água (ETA) no Bairro Floresta, é parte fundamental desse trabalho. A adutora foi assentada em um caminho paralelo às redes existentes na Getúlio Vargas e passa pelo Morro do Merlo, permitindo que o abastecimento, a partir desse ponto, se dê por gravidade.
“Devido ao diâmetro maior, a nova rede terá capacidade de conduzir até quatro vezes mais água do que a que se encontra hoje em operação”, compara o engenheiro Helton.

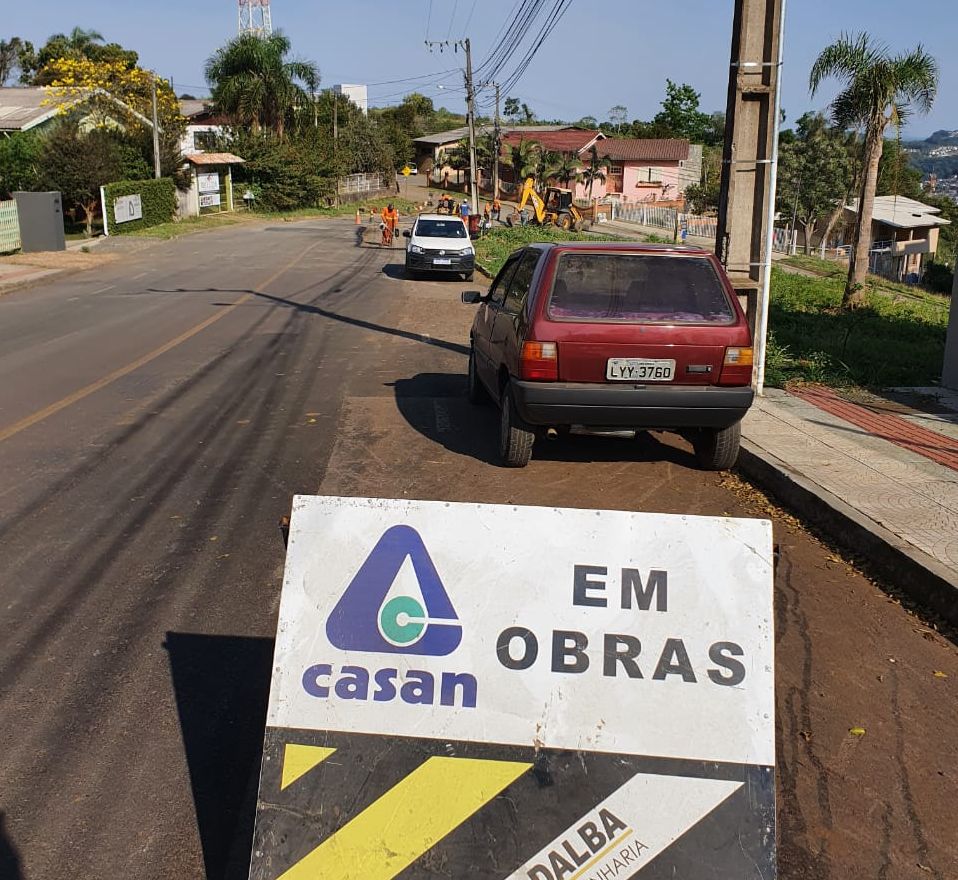

A adutora foi implantada em 2.700 metros de extensão e agora os trabalhos seguem para finalização da Estação de Recalque de Água Tratada (ERAT) e da nova subestação, que garantirão mais água para toda a região Leste da cidade.
Fotos: Acervo CASAN
O PLANO DE AÇÃO
Nº |
AÇÃO |
SITUAÇÃO |
1 |
Contratação de caminhões-pipa |
ATENDIDO |
2 |
Incremento de Equipe |
ATENDIDO |
3 |
Ampliação da Estação de Recalque de Água Tratada (ERAT) 6 |
ATENDIDO |
4 |
Ampliação da Estação de Recalque de Água Tratada (ERAT) 15 |
ATENDIDO |
5 |
Ampliação do sistema de supervisão e controle a distância |
ATENDIDO |
6 |
Contratação de empresa especializada para serviços de manutenção de redes |
DEMANDA ATENDIDA PELA EQUIPE DA AGÊNCIA |
7 |
Contratação de empresa especializada para serviços de execução de redes |
EMPRESA CONTRATADA E EXECUTANDO NOVAS REDES |
8 |
Instalação de Dataloggers para monitoramento on-line de pressão |
EM ANDAMENTO |
9 |
Ampliação da Estação de Recalque de Água Tratada (ERAT) 4 |
EM ANDAMENTO |
10 |
Ampliação Estação de Recalque de Água Tratada (ERAT) 1B |
ATENDIDO |
11 |
Instalação de novo Booster 6B |
ATENDIDO |
12 |
Instalação de novo Booster Bairro Arvoredo |
ATENDIDO |
13 |
Nova Adutora do Merlo, ERAT1C e ampliação do Reservatório existente |
EM ANDAMENTO |

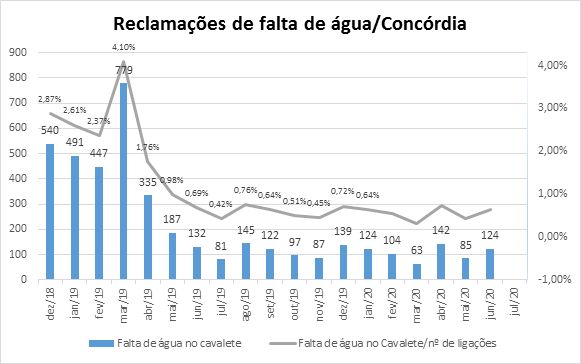

O gráfico demonstra a redução do número de reclamações com a implantação do Plano de Ação por Concórdia
